彩色沥青施工

新闻分类

产品分类

联系我们

道之彩公路工程有限公司

电话:15102380391 马经理

办公室电话:0851-86411518

官方网站:www.dzcgl.com

地址:   贵阳市乌当区高新路67号大数据智慧产业基地11楼

沥青配送基地:四川广安市经开区西部橡胶沥青工业园

                        云南昆明市龙昊沥青基地

                        贵州贵阳市贵安新区中铁十八局沥青基地


值得收藏|彩色沥青路面解析

值得收藏|彩色沥青路面解析

发布日期:2021-01-30 作者:彩色沥青路面​ 点击:

    彩色沥青路面的研究与应用可追溯到20世纪50年代,始于欧美等国家,这种路面不仅可以与道路周围的建筑艺术更好地协调,而且还可以起到美化城市和诱导交通的作用,并且还能体现出一个国家或一个城市的特色和风格,提升整个城市的形象和功能,显示出现代化都市的气派和魅力。

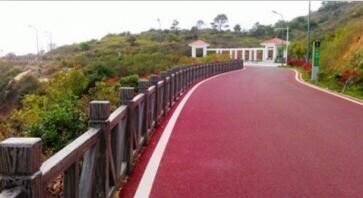

彩色沥青路面




    彩色沥青路面的施工


   (1)设备


    目前彩色沥青施工一般都没有专业的拌和设备,需要借助黑沥青拌和楼。将黑沥青拌和楼中涉及到彩色沥青胶结料部分设备进行简单的改造以后,就可以用来拌和彩色沥青混合料了。主要需要改造的设备有如下几个:沥青罐、管道、沥青泵。


    沥青罐:根据工程的实际情况,有条件的可以增加一个沥青罐;不具备条件的可以做一个简易的沥青池,直接用管道连接到拌缸上的计量管道即可。


    管道:由于黑沥青管道内部积聚了很多黑沥青残渣,无法清洗干净,所以需要一整条新的管道,并带有加热管道,防止管道被彩色胶结料堵塞。管道的上端直接接到原黑沥青计量泵上即可。原计量泵可以用热柴油进行清洗,一般冲刷2、3次以后,内部就基本干净了。


    沥青泵:配合管道需要增加一个沥青泵,保证胶结料能够满足设备的正常运转。根据拌和楼的实际情况,确定沥青泵的型号。       其他部分:沥青拌缸需要用热大骨料进行清洗,将拌缸内的黑沥青残渣清洗干净。


    (2)彩色沥青混合料的拌和拌制彩色沥青混合料的方法同普通沥青混合料。彩色沥青混合料的拌和温度不宜过高,一般最高温度控制在180℃,胶结料的温度在160-180℃即可,石料的温度不得高于200℃,混合料温度一般控制在160±10℃范围内,实际温度根据拌和楼和工地的距离、施工的天气状况来确定。


    (3)混合料的运输


    装运彩色沥青混合料的卡车料斗事先应擦洗干净,尽可能减少污染。并加盖蓬布保温,同时根据摊铺能力控制好搅拌速度和运输速度。


    (4)彩色沥青路面的摊铺与碾压


    摊铺前先将底层打扫干净,喷洒乳化沥青或热沥青粘层油。不论是机械摊铺还是人工摊铺,所有设备及工具都必须清洗干净,并在施工过程中注意保持不沾其他污染物。混合料在130℃以前必须摊铺完成,并在130℃时,开始碾压。碾压按照黑沥青标准碾压方式进行。压路机不宜过大,建议采用12T以下的压路机进行碾压。路面完成以后,注意养护,必须保证不低于6h的养护时间。


    施工过程中,由于施工机械带来的污染物必须马上清理干净。


    为了保证沥青路面的耐久性,提高路面颜色鲜艳度,建议在已经完成施工的沥青路面上,及时加罩一层沥青防护层。


本文网址:http://www.dzcgl.com/news/638.html

相关标签:彩色沥青路面,彩色沥青路面施工,贵阳彩色沥青

最近浏览:

贵公网安备 52011202003245号

欢迎给我们留言
请在此输入留言内容,我们会尽快与您联系。
姓名
联系人
电话
座机/手机号码
邮箱
邮箱
地址
地址
